川渝高竹新区 首条10千伏配网互联线路建成投运
文章字数:746

  □吴乾超 沈文杰 本报记者 沈仁平 文/图
  8月18日上午,川渝高竹新区首条10千伏配网互联线路成功合闸,标志着四川广安10千伏马乐线与重庆市北10千伏茨华线互联互通正式建成投运,实现了川渝高竹新区跨省域电网“手拉手”供电。
  为加快推进新区新型电力系统建设,构建跨省域“一张网”供电格局,近年来,国网广安供电公司与国网重庆市北供电公司探索实施互联互供的多元融合高弹性电网建设方案,共同优化10千伏配网间的立体保障。
  基于川渝高竹新区电网基础设施互联互通建设,由资源充裕区域变电站向资源匮乏区域用户跨省供电,共同保障区域内一体化发展用电需求,充分共享主变容量、线路裕度、电源结构等资源。结合负荷增长需求及电网发展需要,提出35千伏茨竹变电站10千伏线路与110千伏石马河变电站10千伏线路的联网规划与储备项目需求。今年3月,经多次实地踏勘后,两地最终确定四川广安10千伏马乐线八方支线与重庆市北10千伏茨华线进行联络的方案;5月,新区首条跨省联络线工程建设工作正式启动。

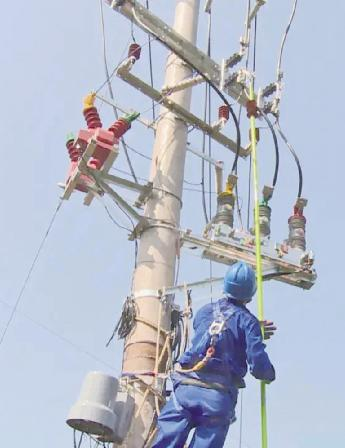

  “我所接到重庆与四川跨省供电10千伏联络施工任务后,全力组织材料,精心安排人员,以最好施工状态,最佳的施工质量来完成本次跨省一体化供电施工。”川渝高竹新区供电服务中心高滩供电所所长邱雪松说。
  此次跨省联络线工程,两地共新立和更换电杆2基,架设和更换架空线路0.263公里,新装隔离刀闸2组、开关2台,建成后可转供负荷2000千瓦。工程投运后,可满足两地电网在迎峰度夏、防汛防涝等特殊时期负荷转供,降低电网运行风险,减轻川渝高竹新区工业园区的供电压力,提升电网运行安全稳定性。
  “接下来,以‘高供电可靠性+绿色低碳+智能智慧’为方向,四川公司和重庆公司将携手完成川渝高竹新区新型电力系统规划方案,新区未来将形成互联互供、互享互用的‘一张网’格局。”川渝高竹新区供电服务中心主任柏海峰表示。
发布日期:2023-08-22
